LEVEL 10 データを「魅せる」グラフ 中級
Lesson 080

データバーについて

練習用Excelファイル lesson080-practice.xlsx

練習用ファイルは、パソコンからダウンロードしてください。

データバーについて

LEVEL 10「データを『魅せる』グラフ」 に入りました! レッスン100まであと一息ですね。

LEVEL 9 までは「データを正しく扱う・整える・守る」というお話でした。LEVEL 10 では、いよいよ 見せる 段階に入ります。

数字を並べただけの表は、人にとって読み取りにくいものです。ぱっと見て、どこが大きい・小さい・進んでいるか が分かる ── それが「魅せるデータ」です。

LEVEL 10 の入り口として、まずは データバー を扱います。グラフほど大げさではなく、セルの中にそのまま小さな棒グラフを表示する ── というものです。

データバーの表示例
データバーの表示例


データバーとは

データバーは、条件付き書式 という機能の一種です。

次回以降のレッスン081〜083で「条件付き書式」を本格的に扱いますが、データバーは見た目が分かりやすいので、先にこちらからご紹介します。

セルの 背景に、値の大きさに応じた長さの棒 が描画される ── そういう機能です。表の中で完結する、ミニ棒グラフ とイメージしてください。


データバーをかけてみる

:::excel
A1=店舗
B1=売上
A2=東京店
B2=850000
A3=大阪店
B3=620000
A4=名古屋店
B4=450000
A5=福岡店
B5=380000
A6=札幌店
B6=290000
:::

手順:

  1. B2:B6 を選択
  2. ホームタブ →「条件付き書式」→「データバー
  3. 塗りつぶし(グラデーション) または 塗りつぶし(単色) を選び、好きな色を選択

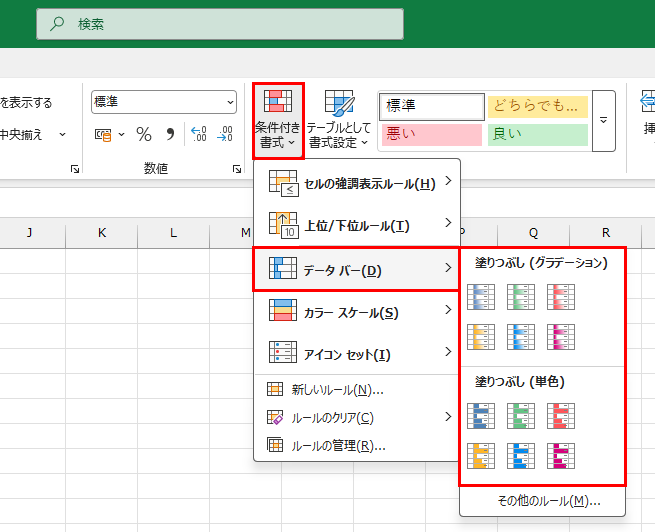

ホームタブ内の条件付き書式
ホームタブ内の条件付き書式

これだけで、B列の各セルに 値の大きさに応じた棒 が描画されます。

東京店がいちばん長く、札幌店がいちばん短い ── 数字だけのときよりも、瞬時に比較できる のが分かるはずです。

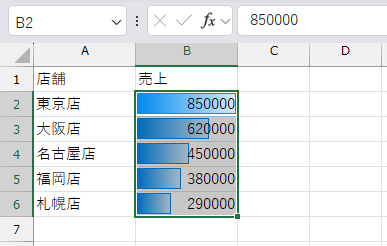

適用されたデータバー
適用されたデータバー


データバーの「最大値」はどう決まるか

データバーを使ううえで、いちばん大事な落とし穴 を1つお伝えします。

データバーは「棒の長さ=値の大きさ」を表現しますが、その 「いちばん長い棒(100%の棒)」が、どの値を基準にしているか が問題です。

デフォルトでは、選択した範囲の中の最大値が、バーの100%(最長)になります

つまり、上の例だと「東京店の 850000 が、棒の最長」になり、ほかの店舗は それに対する相対値 として描画されます。

これが、思わぬ誤解を招くことがあります。


ありがちな勘違い

たとえば、進捗率を見せたいケース。

:::excel
A1=プロジェクト
B1=進捗率
A2=A案件
B2=40%
A3=B案件
B3=60%
A4=C案件
B4=80%
:::

このB2:B4にデータバーをかけると、C案件(80%)の棒がいちばん長く、棒の右端まで描画 されます。

ところが、C案件の進捗は実際には80%。「100%まで20%残っている」のに、棒は満タンに見える

これでは「進捗率」のメッセージが正しく伝わりません。

進捗率の誤解
進捗率の誤解


最大値を「100%」に固定する

そんな時は、データバーのルールを編集 して、最大値を固定値にします。

手順:

1 データバーを設定したセル範囲を選択

まずは範囲選択
まずは範囲選択

2 条件付き書式 →「ルールの管理

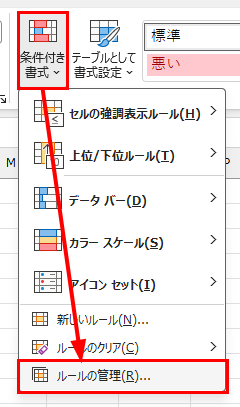

ルールの管理
ルールの管理

3 データバーのルールを選択 →「ルールの編集

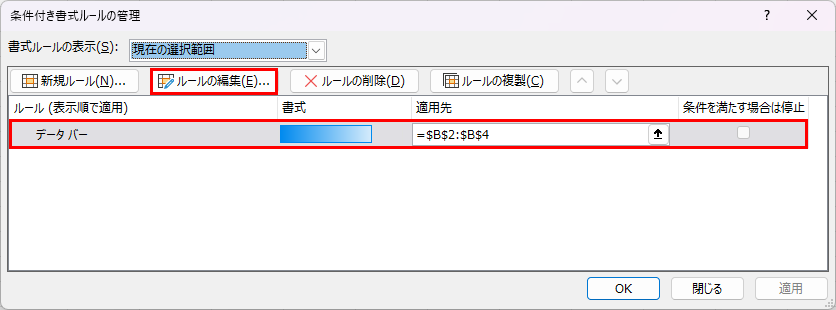

ルールの編集
ルールの編集

4 「最小値」「最大値」の 種類 を「数値」に変更

5 最小値:0、最大値:1(%の場合は 1 = 100%)

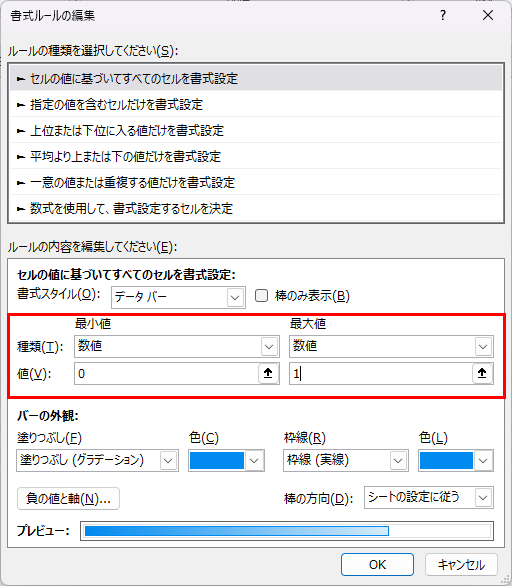

変更箇所
変更箇所

6 OK

これで、80%の棒は 棒全体の80%の長さ で描画されるようになります。

最大値を100%に固定
最大値を100%に固定

データバーは、この「数値」で合わせることが多いので、こちらの操作をしっかりと覚えておいてください。それ以外の設定はほとんど使いません。


EOMONTH × TODAY で「月内進捗率」を見せる

ここから応用編。今日が、当月のどこまで来ているか をデータバーで可視化してみましょう。

レッスン038で TODAY関数、レッスン040で EOMONTH関数 を扱いました。これらを組み合わせると、月の経過日数と総日数が計算できます。

準備:日数を計算する

:::excel
A1=項目
B1=値
A2=今日
B2==TODAY()
A3=月初
B3==EOMONTH(TODAY(),-1)+1
A4=月末
B4==EOMONTH(TODAY(),0)
A5=経過日数
B5==B2-B3+1
A6=月の総日数
B6==B4-B3+1
A7=月内進捗率
B7==B5/B6
:::

  • 月初 :EOMONTH(TODAY(), -1) で前月末を出し、+1 で今月の1日
  • 月末 :EOMONTH(TODAY(), 0) で今月末
  • 経過日数 :今日 - 月初 + 1(1日目を含むため +1)
  • 総日数 :月末 - 月初 + 1
  • 進捗率 :経過日数 ÷ 総日数

たとえば今日が 5月27日 なら、

  • 月初:5/1
  • 月末:5/31
  • 経過:27日
  • 総日数:31日
  • 進捗率:87.1%

今月はもうすぐ終わる」と一目で分かります。


B7にデータバーを設定する

B7(進捗率)を選択して、データバーをかけます。

このとき、レッスンの前半で扱った 最大値の固定 が活きてきます。

  • 最小値の種類:数値、値:0
  • 最大値の種類:数値、値:1

これで B7 は、月の進捗を0〜100%スケールで示す、満タンになる棒 になります。

月が変わって5/1 になれば棒は短くなり、月末に近づくにつれて棒が伸びていく ── ファイルを開くたびに、今日の進捗が一目で分かる ダッシュボードの完成です。

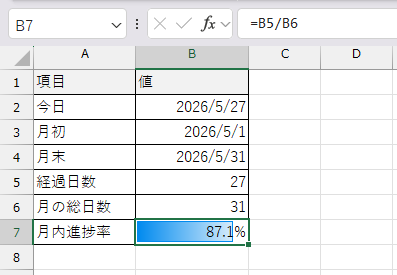

月内進捗率データバー
月内進捗率データバー


応用:プロジェクトの進捗マネジメント

同じ発想で、プロジェクトのスケジュール進捗 にも応用できます。

  • 開始日 ── プロジェクトのキックオフ日
  • 終了日 ── プロジェクトの完了予定日
  • 進捗率 ── (TODAY() - 開始日)÷(終了日 - 開始日)

これをデータバーで見せれば、「いま、計画のどこを走っているか」が一目瞭然になります。

予実管理表に組み込めば、「予定では今日この時点」「実績では今日この時点」を比較するダッシュボード にもなります。これは、報告資料として喜ばれる定番パターンです。


数値以外の使い方も

データバーは数値専用ですが、工夫すれば 時間や日付 にも使えます。

  • 残業時間の比較
  • 平均待ち時間
  • 売上日数の推移
  • 月別の達成率

「数値の 大小 を見せたい」── そう思ったときは、グラフを作る前に データバーを試す クセを付けてみてください。最も手早く、最も省スペースな「魅せ方」 です。


データバーの注意点

最後に、運用面で気をつけたいポイントを。

① セルの幅次第で見え方が変わる

セルの幅が狭いとバーが潰れて見えにくくなります。幅を広めに取る か、バーだけのセルを別途用意 するのが定石です。

② バーと数字の重なり

セルにバーと数字が両方表示されると、見にくい場合があります。「バーのみ表示」 のチェックを入れれば、数字を非表示にしてバーだけ見せることもできます。

③ 印刷で再現される

データバーは、カラー印刷では再現されますがモノクロ印刷では薄くなる ことがあります。配布資料用なら、色のコントラストを意識してください。

④ コピーペーストで条件が引き継がれる

データバーがかかったセルをコピペすると、条件付き書式もそのままコピーされます。意図せず広がってしまうこともあるので、貼り付け後は「ルールの管理」で確認するのがおすすめです。


まとめ

  • データバーは「セルの中に小さな棒グラフ」を描画する条件付き書式
  • 設定は ホームタブ → 条件付き書式 → データバー
  • デフォルトでは 範囲内の最大値が棒の100% になる ── これが落とし穴
  • 最大値・最小値を固定 すれば、進捗率などを正しく表現できる
  • EOMONTH + TODAY で、月内の進捗率データバーが作れる
  • 数値の大小を伝えたいとき、まずデータバーを試す のが省力的

次回は、データバーと同じ「条件付き書式」の仲間 ── 基本の条件付き書式 を本格的に扱います。「指定の値より大きい」「指定の範囲内」など、Excelで最も使われる視覚化機能の基本パターンです。


ショートカット

※このレッスンに対応するショートカットはありません。

次のLessonへ Lesson 081 条件付き書式について①
